一般国道2号西広島バイパス都心部延伸事業

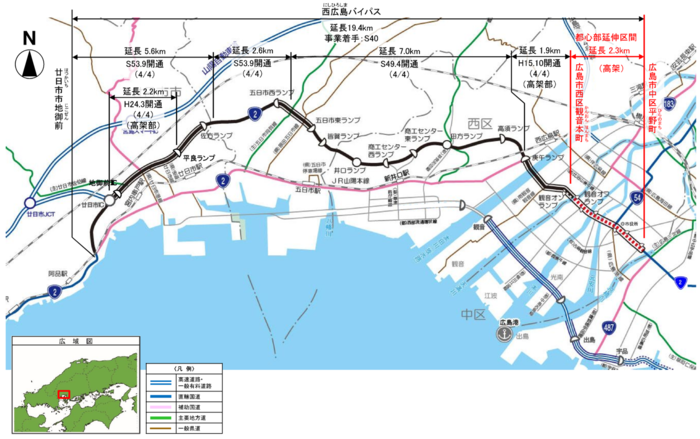

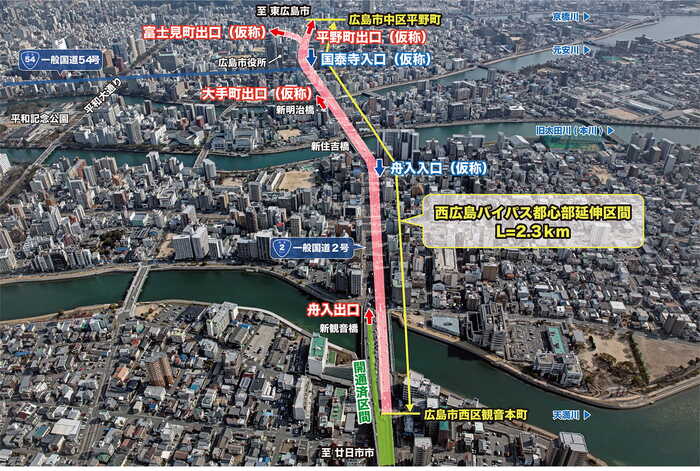

事業概要
事業の目的
一般国道2号西広島バイパス都心部延伸事業は、広島西部方面から広島市中心部へ流入する交通を円滑に分散・導入させ、慢性的な交通渋滞の緩和と沿道環境の改善を図るとともに、都市再生緊急整備地域に指定された「広島都心地域」への導入路として、本市の中枢性向上にも資する重要な事業であり、広島国道事務所と広島市が連携して事業を進めています。

概要
- 事業名称
- 一般国道2号西広島バイパス都心部延伸事業
- 区間
- 広島市西区観音本町一丁目~広島市中区平野町
- 延長
- 2.3km
- 車線数
- 2車線(今回整備する高架部区間)
- 設計速度
- 60km/h
- 都市計画決定
- 平成6年8月18日(都市計画道路・青崎草津線)

渋滞対策
渋滞緩和にご協力ください!
具体的な取組(交差点改良等)
企業・団体の募集
整備効果
整備効果
事業の経緯
事業再開の経緯
- 平成28年
-
- 広島市、廿日市市、大竹氏、経済団体が国土交通省に事業の再開を要望
- 平成29年
-
- 広島市、廿日市市、経済団体が国土交通省に事業の再開を要望
- 事業再開の早期実現を目指し、地元経済団体や企業・団体により構成する「西広島バイパス都心部延伸事業促進協議会」が設立(※下記リンク先1参照)
- 地元の関係国会議員の方々が「国道2号西広島バイパス高架建設促進期成同盟会」の顧問に就任
- 平成30年
-
- 西広島バイパス都心部延伸事業促進協議会と国道2号西広島バイパス高架建設促進期成同盟会の共催により、「一般国道2号西広島バイパス整備促進大会」の開催(※下記リンク先2参照)
- 国道2号の沿道地域から西広島バイパス全線開通を求める要望書を広島市長等に提出
- 平成31年
-
- 「西広島バイパス都心部延伸事業整備効果検討会」の設立(※下記リンク先3参照)
- 国土交通省(国土交通大臣等)に早期事業再開を要望
- 令和2年
-
- 西広島バイパス都心部延伸区間の事業再開
関係リンク先
事業再開後の流れ
- 令和2年4月
-
事業再開
- 令和5年10月
-
工事に向けた設計説明会を開催(説明会資料は下記リンク先1参照)
- 令和6年2月
- 家屋調査に着手
- 令和6年12月
- 準備工事(元安川以西)に係る工事説明会の開催(説明会資料は下記リンク先2参照)
- 令和7年1月
- 準備工事(元安川以西)に着手
- 令和7年5月
- 準備工事(元安川以東)に係る工事説明会の開催(説明会資料は下記リンク先2参照)
- 令和7年9月
-
「西広島バイパス都心部延伸事業の円滑な推進に向けた官民連携会議」の開催(下記リンク先3参照)
- 令和7年9月
- 高架橋工事(下部工)に関する工事説明会【袋町・竹屋、千田、中島地区】の開催(説明会資料は下記リンク先2参照)
- 令和7年10月
- 高架橋工事(下部工)に着手(新明治橋付近)
-
令和8年2月
- 高架橋工事(下部工)に関する工事説明会【神崎、観音地区】の開催(説明会資料は下記リンク先2参照)
関係リンク先
-
1 設計説明会資料【西広島バイパス都心部延伸事業(国土交通省)特設サイト】(外部リンク)
-
2 工事説明会資料【西広島バイパス都心部延伸事業(国土交通省)特設サイト】(外部リンク)
- 3 西広島バイパス都心部延伸事業の円滑な推進に向けた官民連携会議の開催(令和7年9月3日)
整備促進に向けた取組
西広島バイパス都心部延伸事業の円滑な推進に向けた官民連携会議
要望活動(国道2号西広島バイパス効果建設促進期成同盟会)
(お問合せ)西広島バイパス都心部延伸事業相談窓口
本事業の概要や工事などに関する問い合わせを受け付けるために「西広島バイパス都心部延伸事業相談窓口」を開所していますので御利用ください。
所在地:広島市中区富士見町16-17 大和興産富士見町ビル4階
電話番号:082-545-5281
開所時間:平日10時~12時、13時~17時(土日祝・年末年始は閉所しています。)
PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。
